سد دشت بلنك

حالة:

قید الانشاء

نوع العقد:

cf

مجال المشروع:

ماء

موقع:

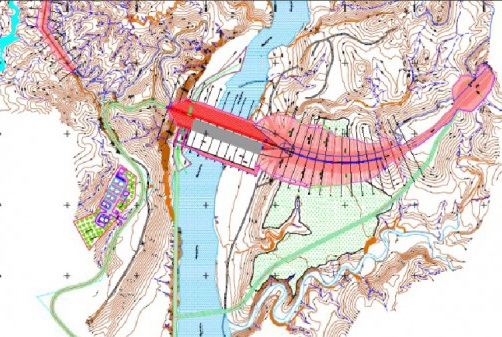

ایران , بوشهر

سد دشت بلنك
نوع العقد تنفيــذ المشروع و تأمین المصادر المالية
الموقع بوشهر - ايران
المرحلــة التنفيذية قيــد التنفيذ
نســبة تقدم العمل 51 بالمائة
تاريــخ ابرام العقد 21/07/2013
المدة الزمنيــة للتنفيذ 48 شهرا
( تم لحد الان انجاز قســم قليل من المشروع وذلك بســبب عــدم تأمین مصاريف المشروع مــن قبل رب العمل)
حجم الاعمال التنفيذية الرئيسية:

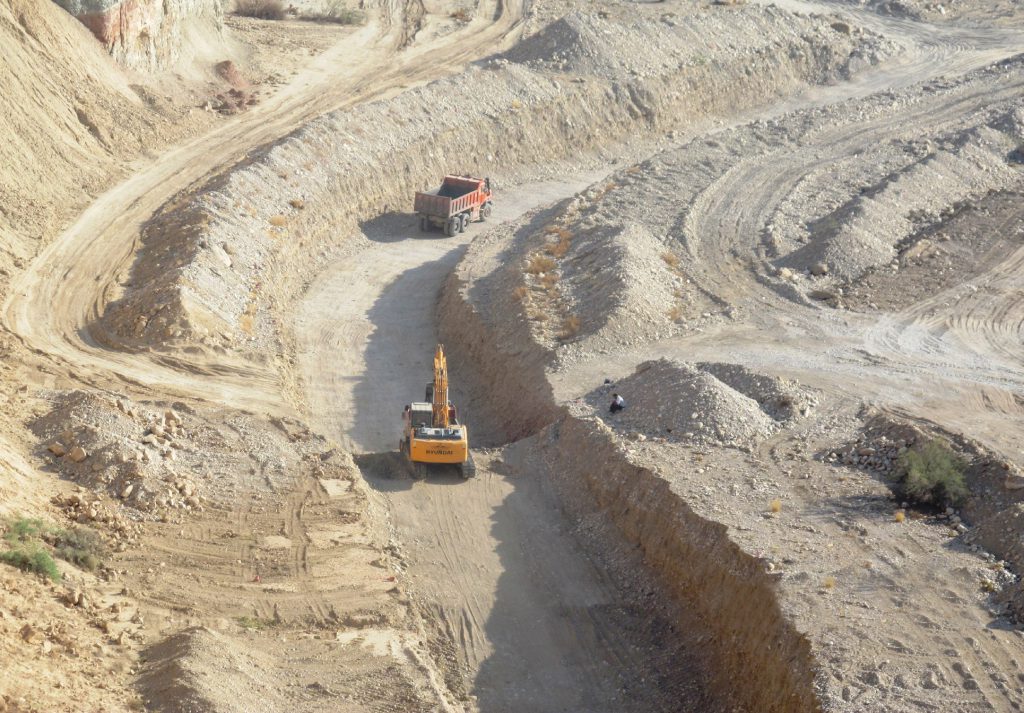

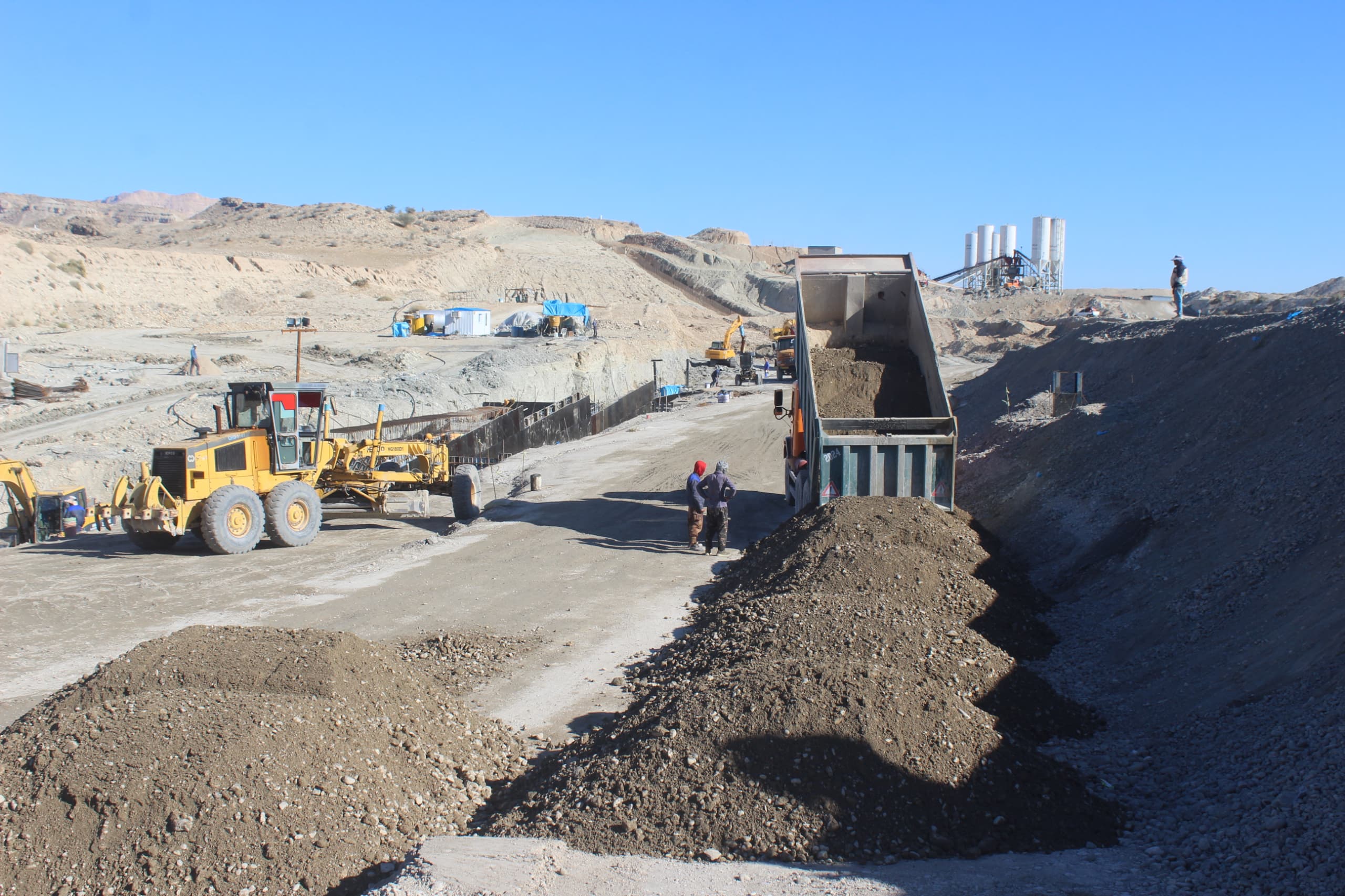

الاعمال الترابية 500 الف متر مکعب

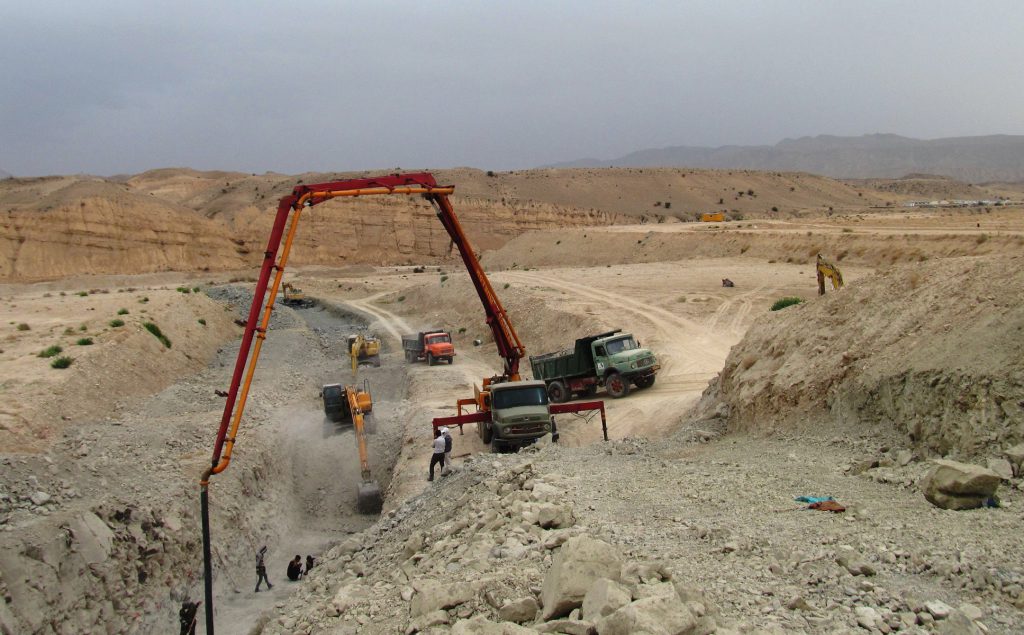

صب الخرسانة 52 الف متر مکعب

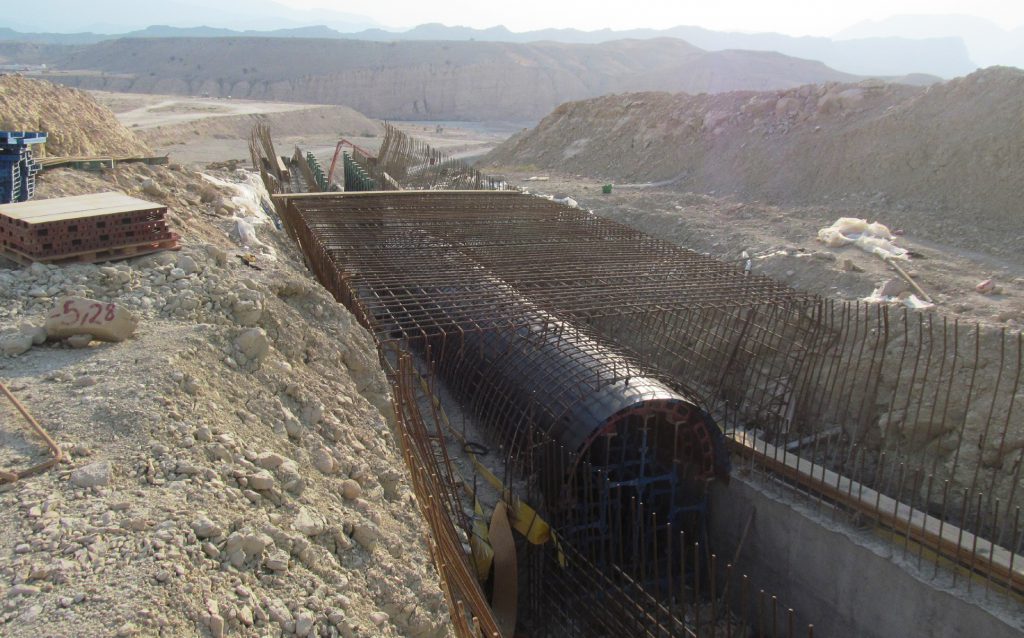

شد حديد التسليح 4 آلاف طن
قوالب عادية لصب الخرسانة 85 الف متر مربع
دک الرکائز 11 الف متر



المواصفات العامة و المواصفات الفنية و الهندسية للمشروع

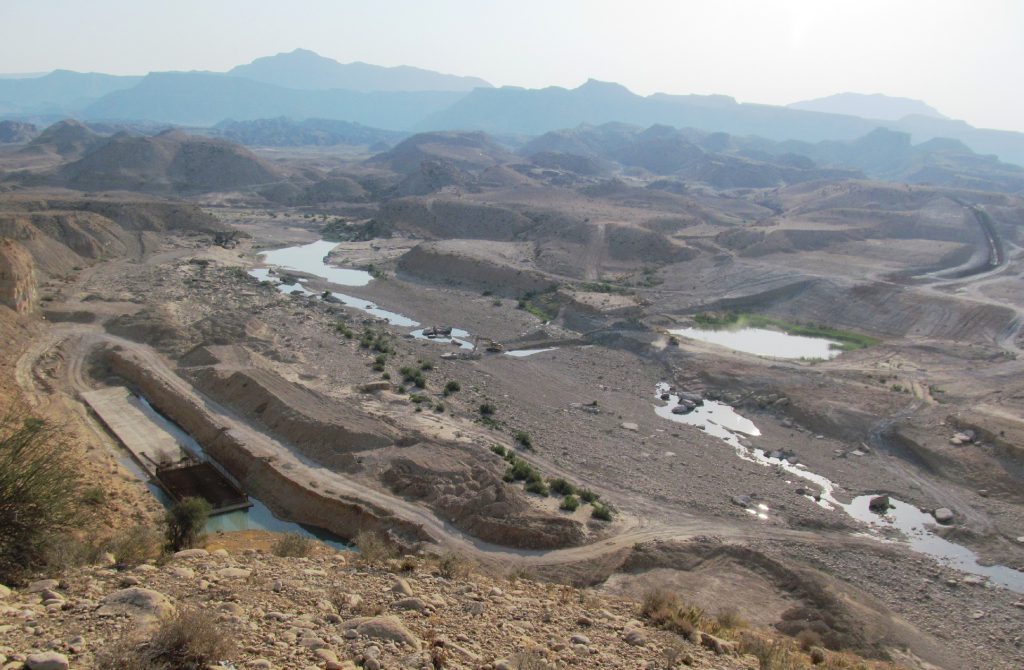

تم وضع مشروع انشاء سد بلنك قيد التنفيذ لاجل السيطرة علی السيول و المياه الجارية بسبب هطول الامطار و تأمين المياه للاغراض الزراعية و لاغراض الشرب لمنطقة بوشهر و المناطق المحيطة بها و هو في الوقت الحاظر قيد التنفيذ.

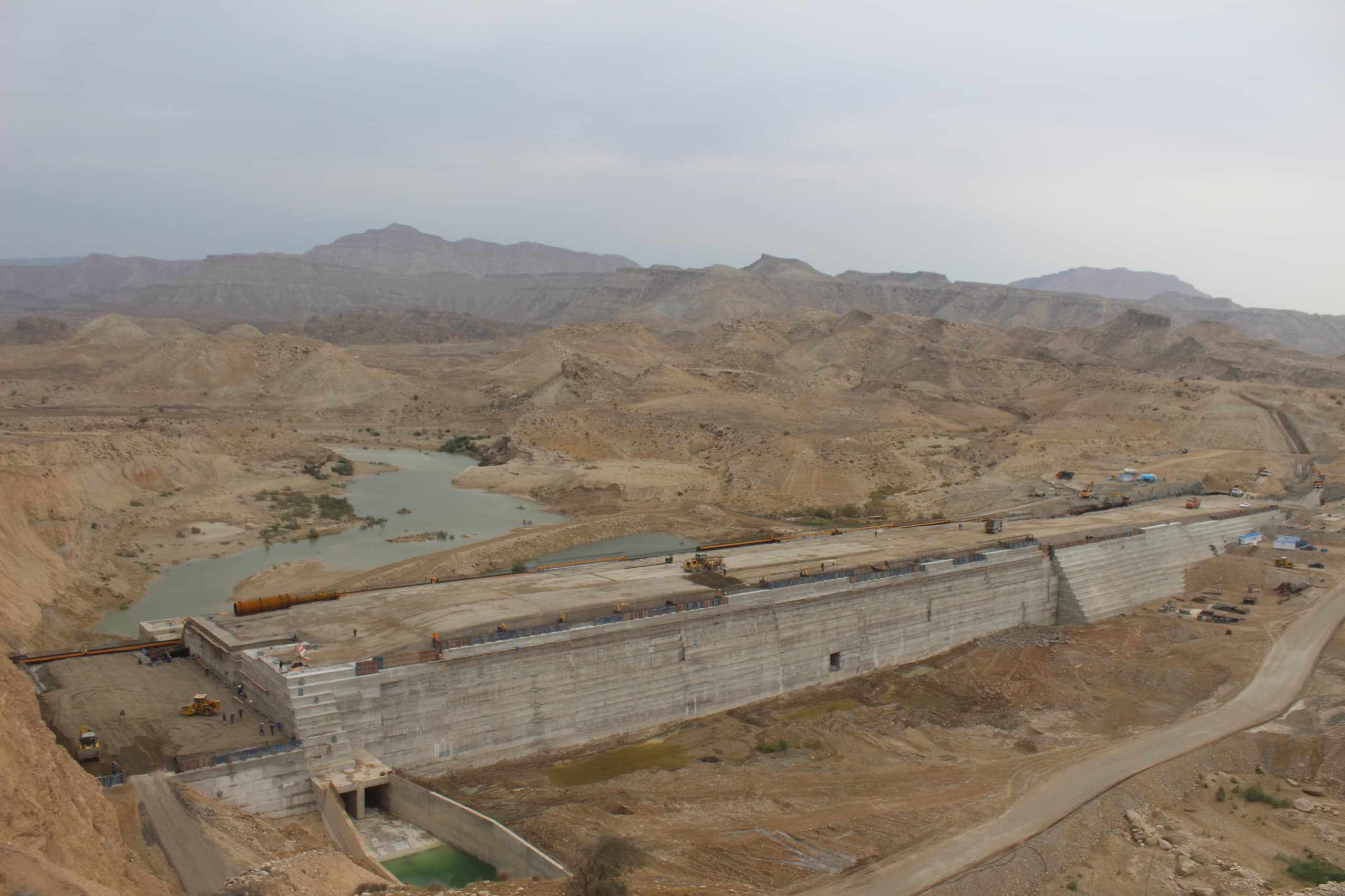

یتم انشاء هذا السد بصورة مرکبة حيث يتم انجاز قسم منه بطريقة RCC (يتم فيها دمك الخليط من الحصی و الرمل و الاسمنت مع نسبة معينة من الماء) الماء) و القسم الاخر منه علی شکل سد ترابي. تم لاول مرة في ايران إعداد التصاميم و تنفيذ هذا النوع من السدود. القسم الاول من السد حيث يبلغ ارتفاعه RCC ، 56 متر الاساس الی التاج يتم انشائه بطريقة.

ویبلغ طول هذا القسم من السد 800 متر حيث يرتبط بالقسم الثاني من السد وهو من نوع السدود الترابية و يبلغ طوله 300 متر و ارتفاعه 20 متر من الاساس الی التاج. تبلغ الطاقة الخزینة للسد 150 میلیون متر مکعب.
