محطة بيستون لانتاج الطاقة الکهربائية

حالة:

انتهى

نوع العقد:

epc

مجال المشروع:

قوة

موقع:

ایران , کرمانشاه

محطة بيستون لانتاج الطاقة الکهربائية
نوع العقد إعــداد التصاميــم و تنفيذ المشروع
الموقع کرمانشاه - ايران
المرحلــة التنفيذية متوقــف عن العمل
نســبة تقدم العمل 30 بالمائة
تاريــخ ابرام العقد 16/01/2008
المدة الزمنيــة للتنفيذ 60 شهرا

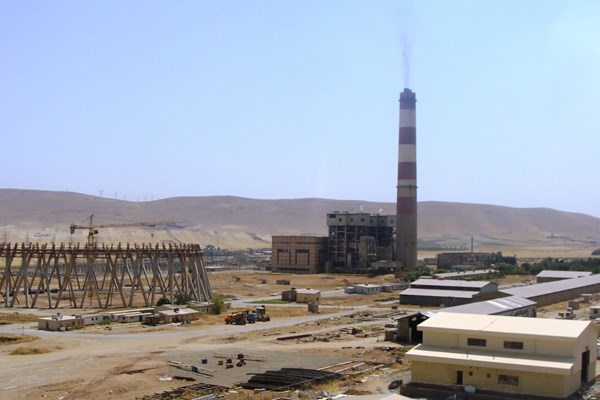

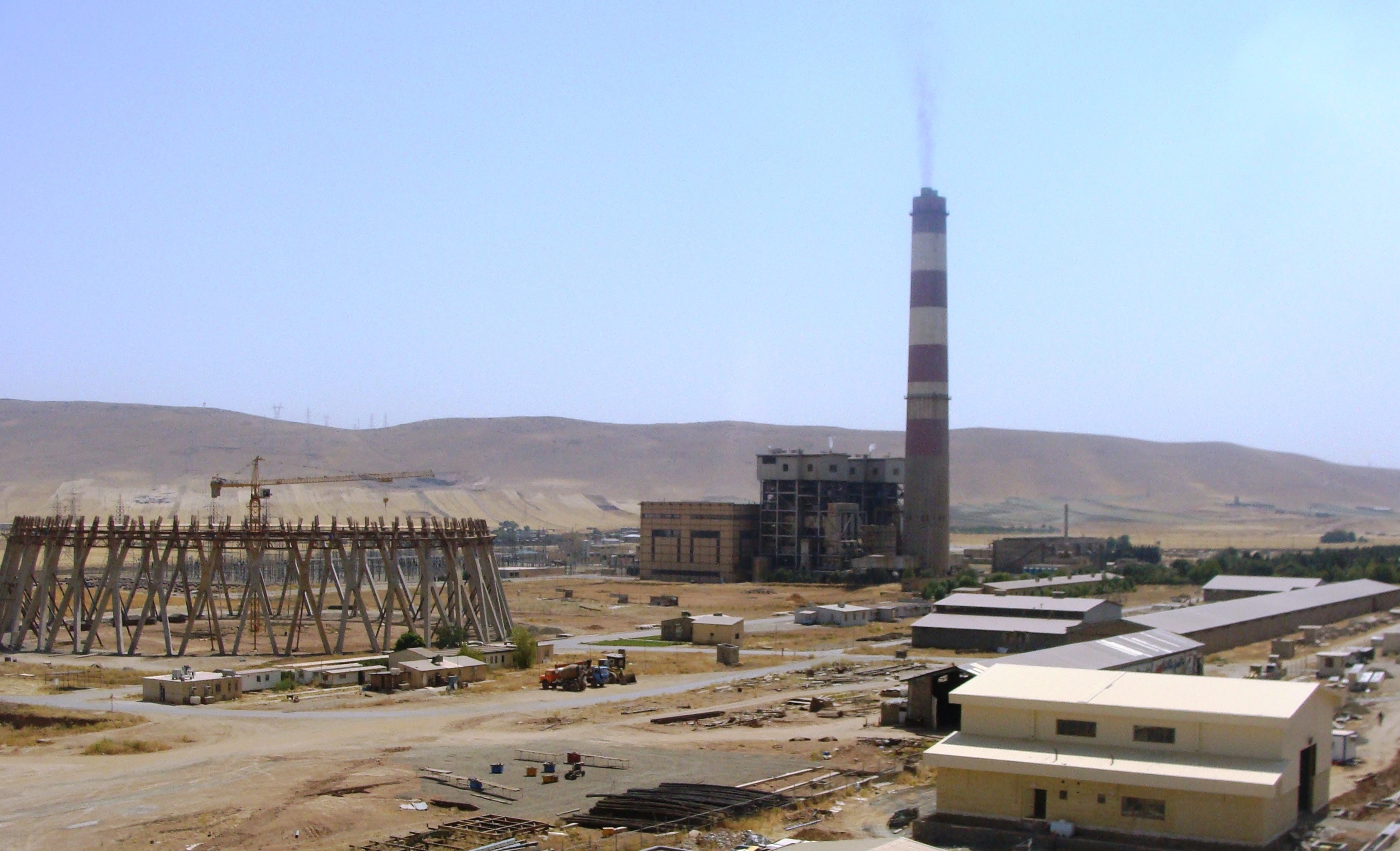

حجم الاعمال التنفيذية الرئيسية:
الاعمال الترابية 170 الف متر مکعب
صب الخرسانة 52 الف متر مکعب
شد حديد التسليح 8 آلاف طن
القوالب المنزلقة 100 الف متر مربع
الهياکل الحديدية 4 آلاف طن



المواصفات العامة للمشروع

تم إعداد تصاميم مشروع انشاء محطة بيستون الحرارية لانتاج الطاقة الکهربائية الجل توفير احتياجات الشبکة الرئيسية للکهرباء في غرب البلاد (لمحافظات کرمانشاه و کردستان و ایلام). تقع هذه المحطة علی مسافة 20 کيلومتر عن مدينة کرمانشاه و مسافة 8 کيلومترات عن مدينة بيستون. تم في سنة 1994 للمیلاد و لاول مرة ربط خطوط کهرباء هذه المحطة بشکل موازي بشبکة الکهرباء الوطنية. تتضمن الاجزاء التي تم اضافتها الی هذه المحطة قسمان يعملان علی البخار حيث قامت شرکة بلندبايه بإعداد تصاميمهما و انجاز بعض الاعمال وقد توقف العمل فيهما بسبب عدم انجاز بعض الاعمال المرتبطة برب العمل.



المواصفات الفنية و الهندسية للمشروع

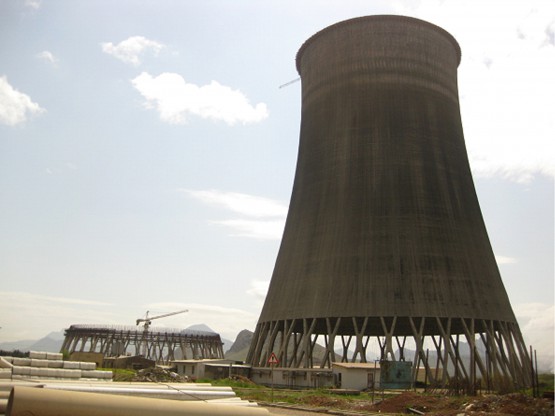

تکون هذه المحطة من قسمين يعملان بالبخار بطاقة انتاجية 320 ميغاواط لکل منهما و برجان لتبريد يبلغ ارتفاعها 165 متر. الوقود المستعمل للتسخين هو الغاز الطبيعي و المازوت. يتم تامين الماء للمشروع عن طريق 3 آبار تم حفرها الی جانب نهر کاماسياب والتي تقع علی مسافة 6 کيلومترات من المحطة ويبلغ تصريف الماء من هذه الآبار بعد ضخه 2000 متر مکعب في الثانیة و یتم نقل عن طريق خط للانابيب حیث یتم تفریغها فی خزانات تم انشائها فی المحطة لهذا الغرض.
