محطة يزد لانتاج الطاقة الکهربائية

حالة:

انتهى

نوع العقد:

epc

مجال المشروع:

قوة

موقع:

ایران , یزد

محطة يزد لانتاج الطاقة الکهربائية
نوع العقد إعــداد التصاميــم و تنفيذ المشروع
الموقع يزد- ايران

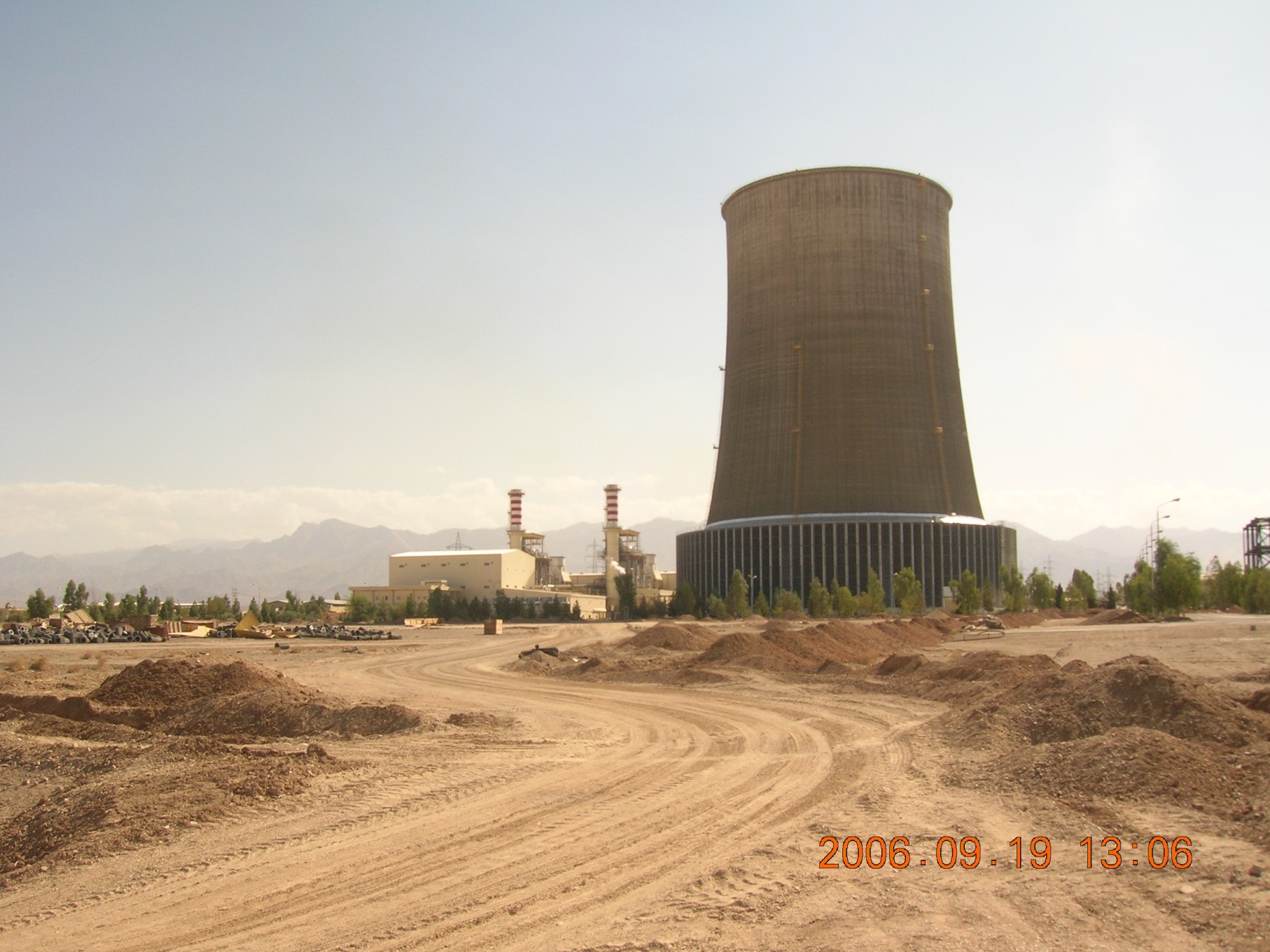

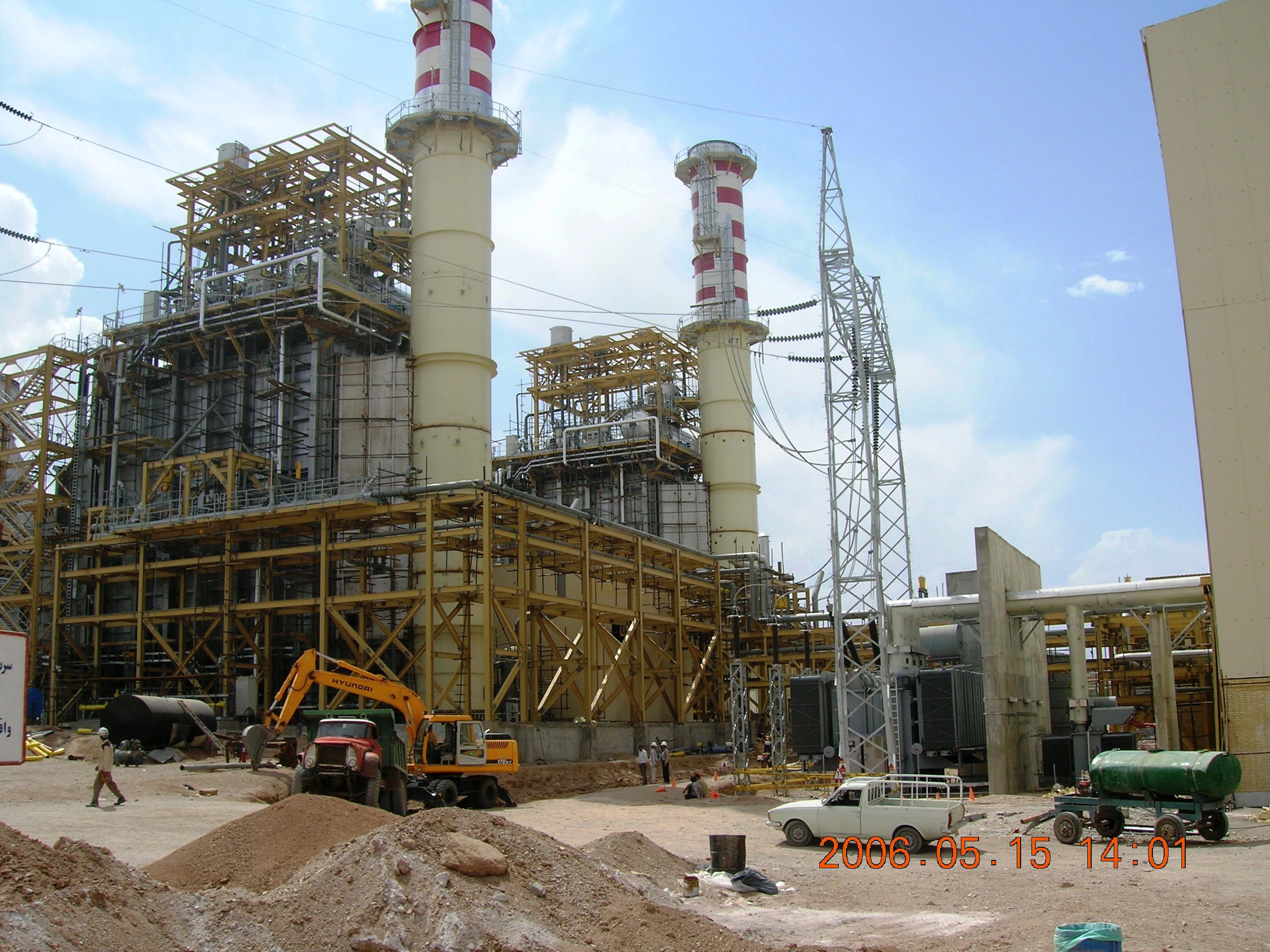

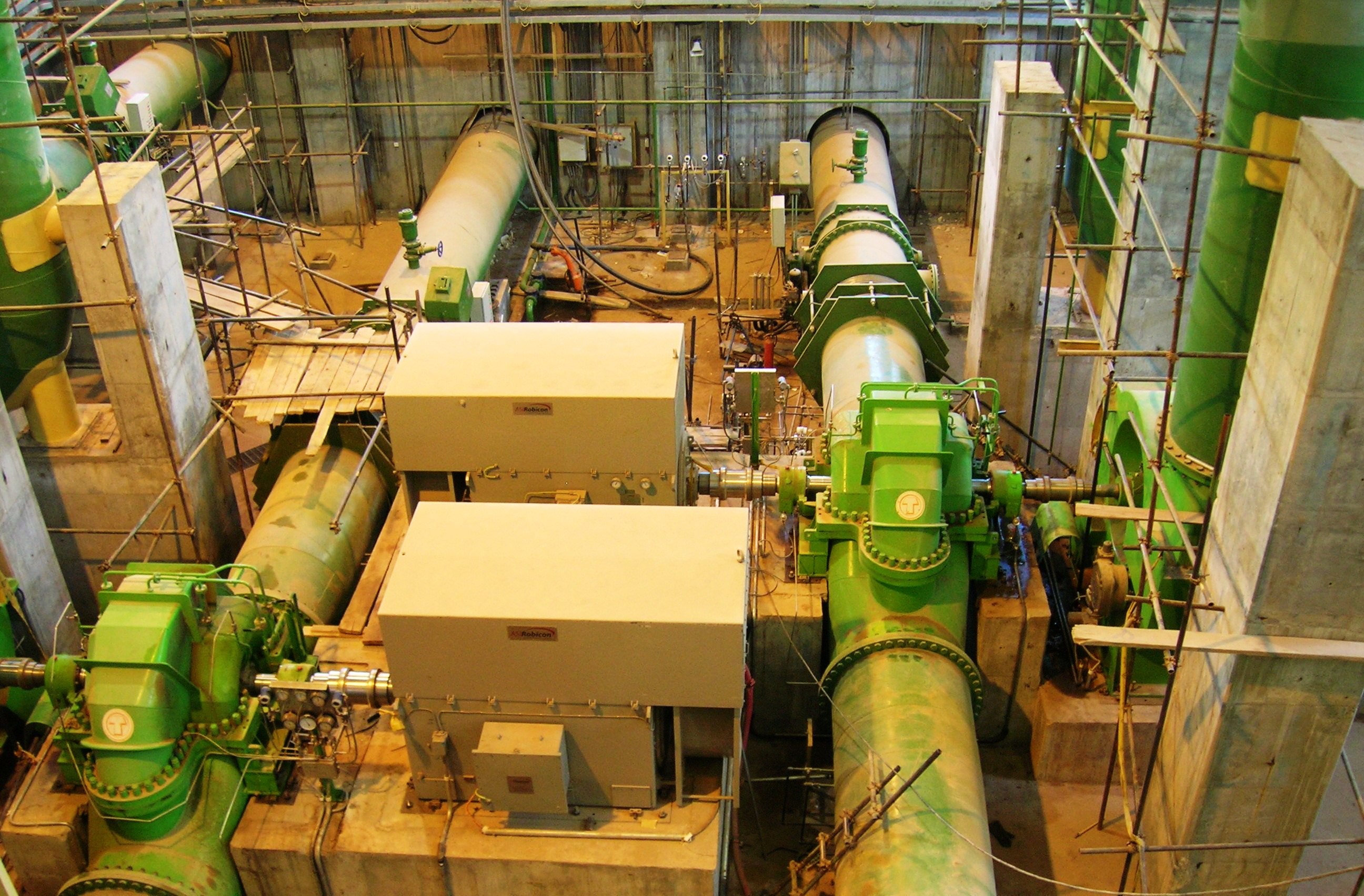

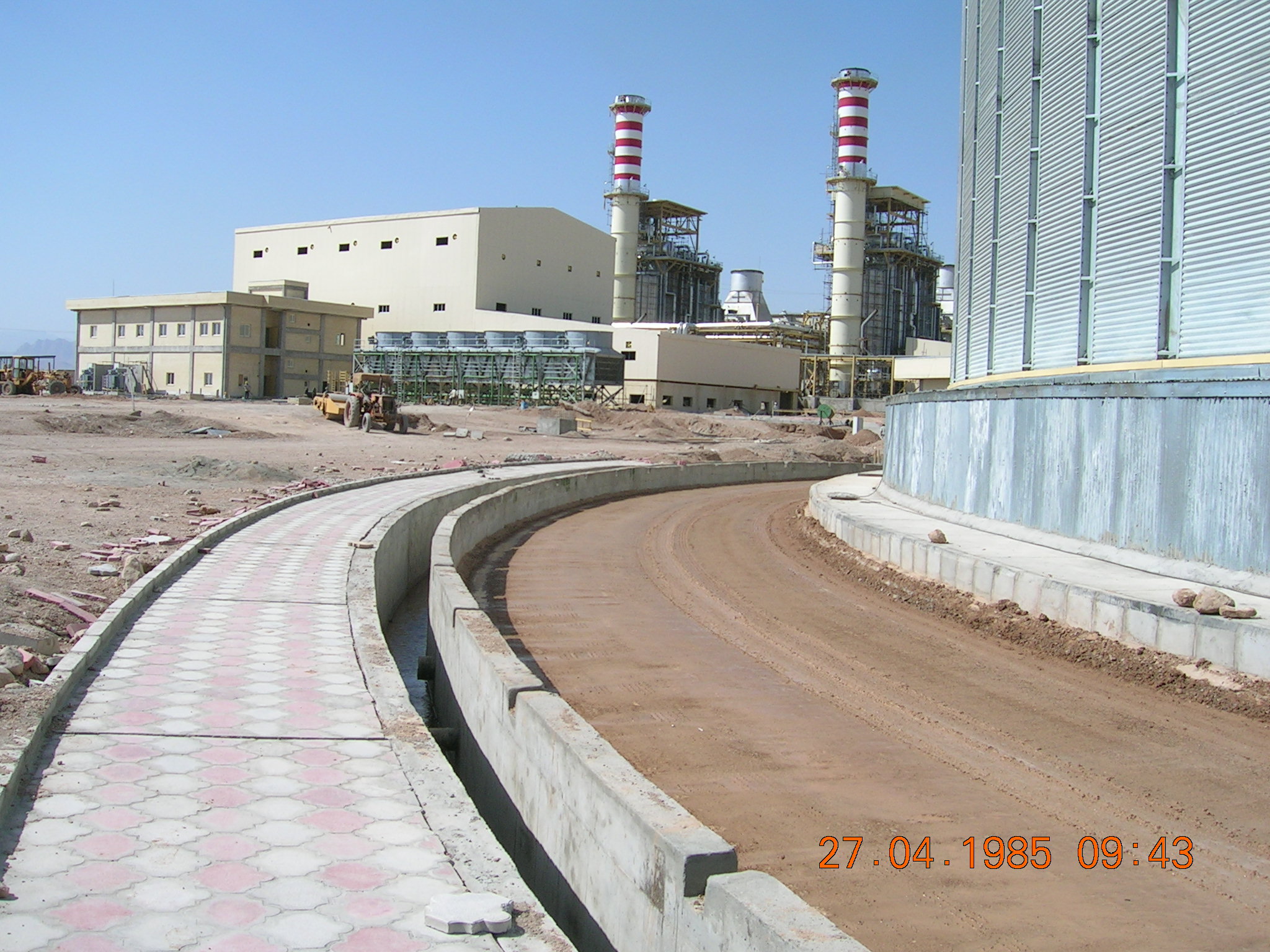

المرحلــة التنفيذية التســليم النهايئ للمشروع
نســبة تقدم العمل 100 بالمائة
تاريــخ ابرام العقد 05/10/2003
المدة الزمنيــة للتنفيذ 29 شهرا

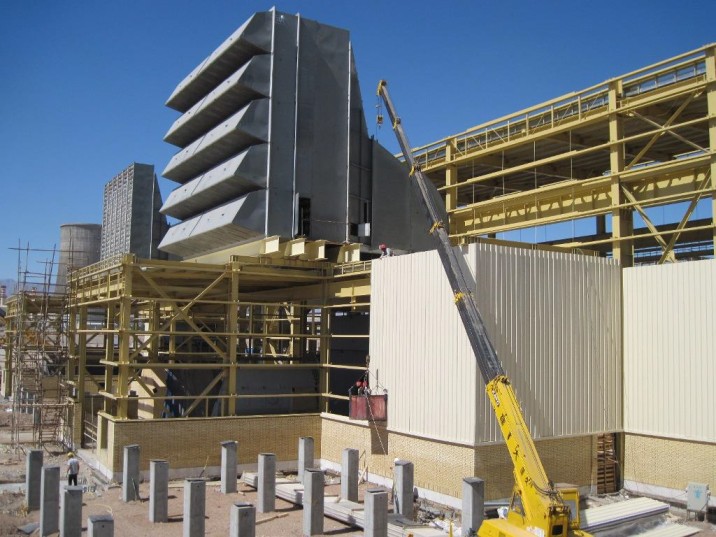

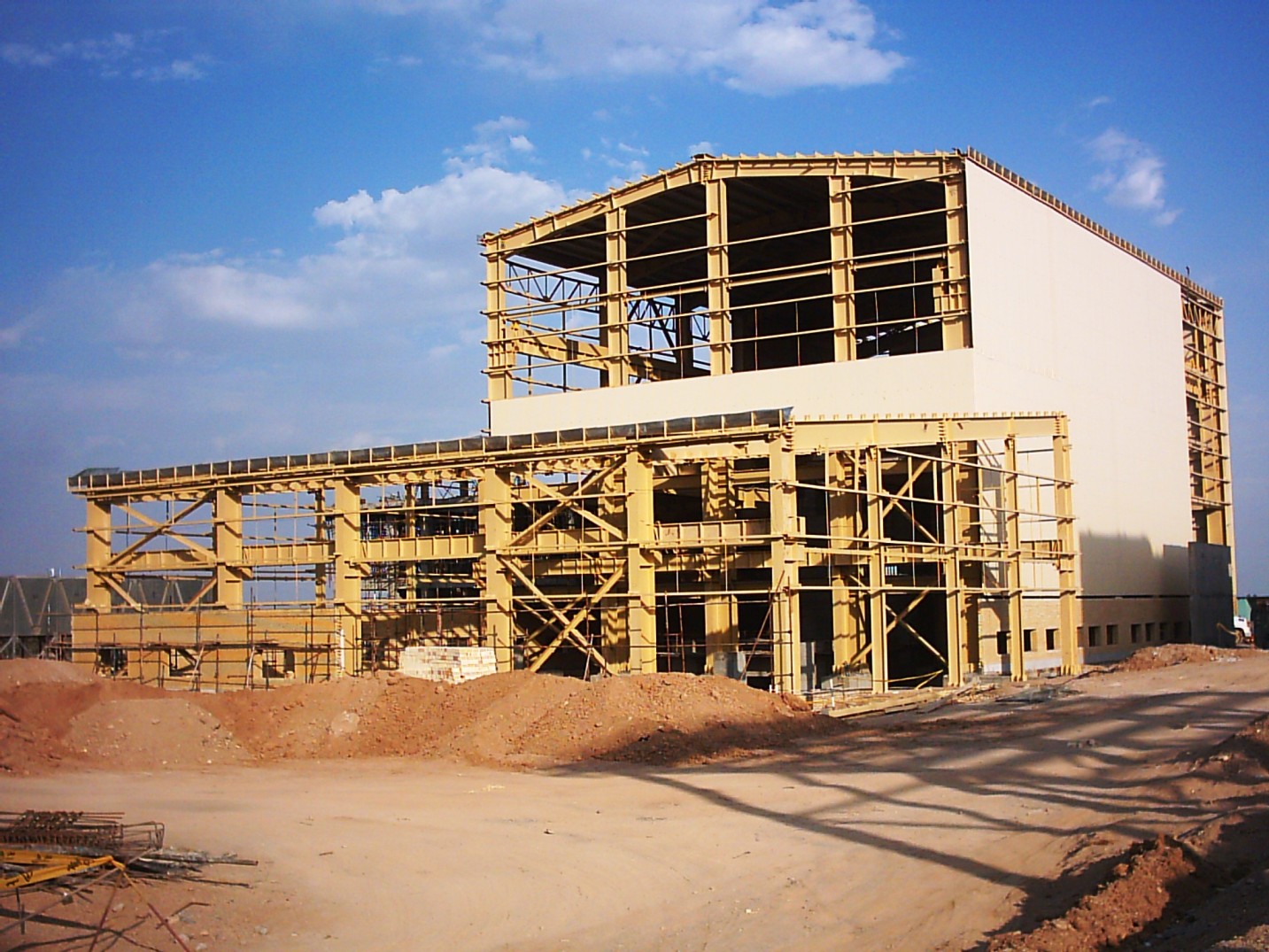

حجم الاعمال التنفيذية الرئيسية:
الاعمال الترابية 140 الف متر مکعب
صب الخرسانة 15 الف متر مکعب
شد حديد التسليح 1500 طن
اعمال الهياکل الحديدية 1200 طن



المواصفات العامة و المواصفات الفنية و الهندسية للمشروع

تبلغ الطاقة الانتاجية لهذه المحطة ذات الانتاج المشترک بالاعتماد علی التوربینات الغازیة و البخارية 132 ميغاواط . يتضمن ابرام العقد النجاز قسمين من هذا المشروع حيث يشمل انجاز الاعمال التي تم إعداد مخططاتها او تصاميمها عن طريق رب العمل و تم تسليمها الی المقاول لتنفیذها و يتضمن القسم الثاني انجاز الاعمال التي اُوکل إعداد تصاميمها و تنفيذها الی شرکة بلندبايه. تتضمن أعمال القسم الثاني انشاء البنايات و تحضير و ترکيب انظمة التدفئة و التبريد و انظمة الحرائق و شبکة تصريف مياه الصرف الصحي و الرافعات و انظمة الانارة و الاتصالات الهاتفية و الانظمة الصوتية و الاسالك الکهربائية لتفريغ الشحنات الکهربائية اثناء حصول الصواعق.
